土工膜面板質量檢查主要包括的內容
1.擠壓邊墻表而的松動料是否清理,擠壓邊墻表而局部凸起是否清理,擠壓邊墻表而孔洞是否填平,擠壓邊墻的最終表而是否滿足土工膜鋪設要求。
2.復合土工膜錨固帶是否垂直鋪設,錨固帶間距是否為6m}錨固帶搭接焊部位是否清理干凈,錨固帶搭接焊是否牢固。
3.土工膜批次材料外部包裝是否完好,土工膜批次材料外部標簽是否完整、可讀,數量是否與裝箱清單一致。

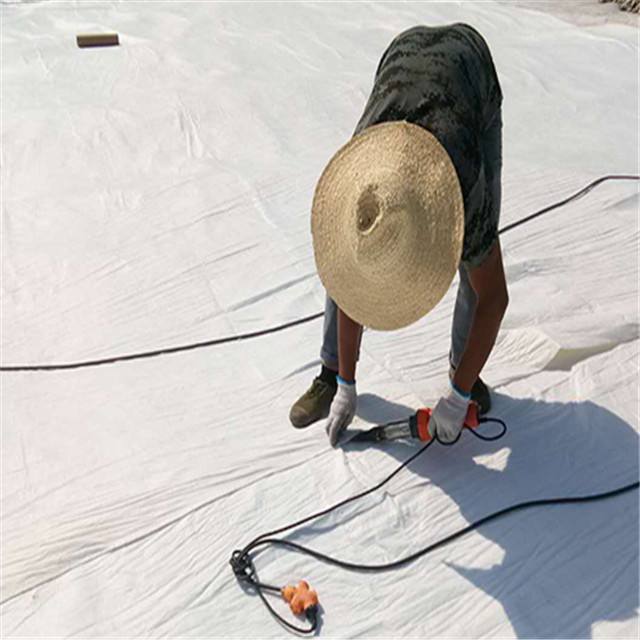

4.人工焊縫和機器焊縫。人工焊縫以平口螺絲刀插不進去為合格。機器焊縫必須進行氣壓試驗,采用氣壓法檢測:0. 2MPa壓力持續5min氣壓,下降不超過10%即可。
5.土工膜與趾板連接采用螺絲鉆孔、錨固、攤鋪混合膠、覆蓋土工膜、擰緊螺帽等工序。用12kN扭力扳手?jǐn)Q緊并檢查。
6.施工完成后,對外觀進行全而檢查。

同類文章排行
- 復合土工膜防滲工程的質量控制與改進探析
- 復合土工膜焊接工藝及焊縫質量檢測技術
- 土工膜缺陷對土石壩滲流影響及安全性評價
- 復合型土工膜在水利工程中的應用及鋪設注意事項
- 防滲型復合土工膜在疏浚環保中怎樣不被風浪破壞?
- 關于魚塘防滲膜施工方法有哪些您了解嗎
- 土工布都有哪些性能要求?
- 渠道土工膜焊縫檢測及采購和保存的質量控制要點
- 什么是土工膜?土工膜有哪些材料?
- 土工織物鋪設接縫時應采用縫合和熱粘接方式
最新資訊文章
- 大壩防滲攻堅戰:復合土工膜背后的嚴苛標準
- 水庫安全告急,土工膜憑什么成為防滲 “首選良方”
- 復合土工膜:開啟水利防滲新時代,施工要點一文讀懂
- 大壩防滲危機!這一方案憑什么脫穎而出,成救命稻草?
- 影響巖土工程邊坡穩定性的因素
- 巖土工程邊坡加固的重要性
- 珍視環境,精心防滲:膨潤土防水毯為河道穿上“環保防護衣”
- 聚焦膨潤土防水毯:探尋重金屬離子影響下的防滲新奧秘
- ?土工膜:集耐腐耐老柔韌于一身,筑牢水防滲漏“金鐘罩”
- 揭秘調蓄水池防滲土工膜:保障水質水位穩定的幕后英雄
