土工膜防滲斜墻施工要點
土工膜鋪設施工
①上游壩坡按1:1.5坡度平整,并人工碾壓密實,碾壓相對密度不得低于0.7,平整度要求小于5cm;之后從下至上鋪設中細砂墊層,厚度由500mm逐漸減小至300mm;
②為加快鋪設速度,本項目要求先行將兩幅土工膜利用KS膠粘結,粘結寬度不小于10cm,涂抹膠水厚度為0.6mm。之后在接縫處加粘一條寬8cm土工膜,土工膜保證防滲性;
③鋪設土工膜時,在接縫處打褶,褶皺寬度在20cm-25cm在槽口等位置褶皺寬度不得低于50cm要使整個土工膜沿壩軸方向呈寬松狀態;

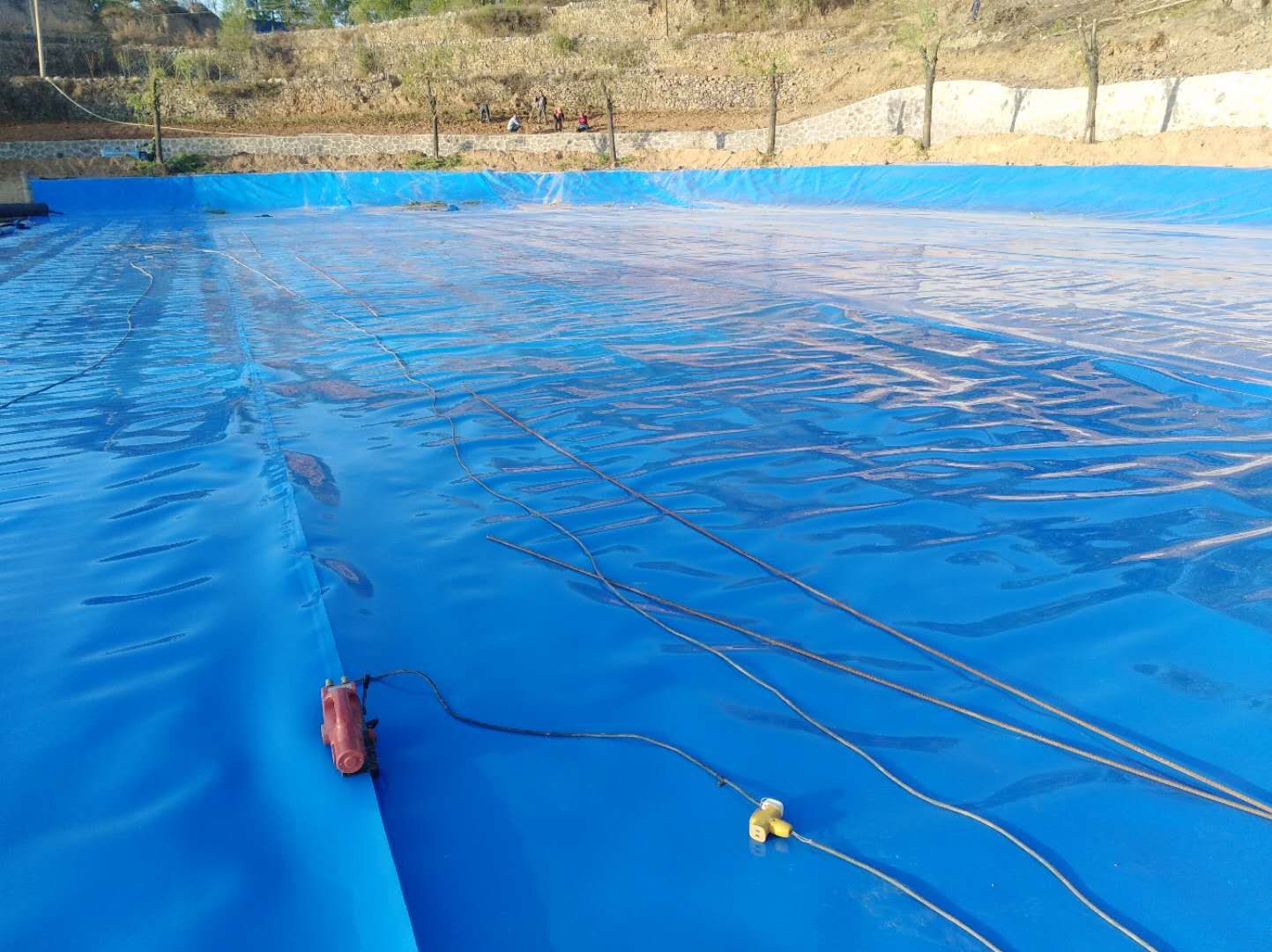

④本項目土工膜為PE膜,在施工現場適合采用熱焊接機焊接,具體型號為2PH-213。在焊接前要求人工清理土工膜焊接位置,并鋪設平整。焊接時需要重點控制好溫度及行走速度,項目要求焊接溫度控制在2500C-320℃范圍內,行走速度控制在1.5m/min-2.0m/min。正式施工前首先進行試驗,確保各項參數合理后再進行施工。
中細砂墊層鋪設施工
①首先將墊層砂料中粒徑大于5mm粗顆粒篩除,鋪設從上游坡面中最低點開始。本項目要求墊層厚度在300mm-500mm,因此一次鋪設至規定厚度,不再分層鋪設;
②利用木板將墊層刮平并灑水,使其達到設計干容重。當下墊層鋪設幅寬超過4m后就可隨即鋪設土工膜。土工膜之上依然為中細砂墊層,施工步驟與下墊層一致。墊層施工均采用人工夯實,不得采用機械。

同類文章排行
- 復合土工膜防滲工程的質量控制與改進探析
- 復合土工膜焊接工藝及焊縫質量檢測技術
- 土工膜缺陷對土石壩滲流影響及安全性評價
- 復合型土工膜在水利工程中的應用及鋪設注意事項
- 防滲型復合土工膜在疏浚環保中怎樣不被風浪破壞?
- 關于魚塘防滲膜施工方法有哪些您了解嗎
- 土工布都有哪些性能要求?
- 渠道土工膜焊縫檢測及采購和保存的質量控制要點
- 什么是土工膜?土工膜有哪些材料?
- 土工織物鋪設接縫時應采用縫合和熱粘接方式
最新資訊文章
- 大壩防滲攻堅戰:復合土工膜背后的嚴苛標準
- 水庫安全告急,土工膜憑什么成為防滲 “首選良方”
- 復合土工膜:開啟水利防滲新時代,施工要點一文讀懂
- 大壩防滲危機!這一方案憑什么脫穎而出,成救命稻草?
- 影響巖土工程邊坡穩定性的因素
- 巖土工程邊坡加固的重要性
- 珍視環境,精心防滲:膨潤土防水毯為河道穿上“環保防護衣”
- 聚焦膨潤土防水毯:探尋重金屬離子影響下的防滲新奧秘
- ?土工膜:集耐腐耐老柔韌于一身,筑牢水防滲漏“金鐘罩”
- 揭秘調蓄水池防滲土工膜:保障水質水位穩定的幕后英雄
