97人妻会所超级视频,国产在线精品一区二区中文,国产精品无码专区在线观看,日韩亚洲无码r级,亚洲AV无码专区成人在线,亚洲精品国产综合一线久久

熱門關鍵詞: 土工布圖片  土工膜圖片  膨潤土防水毯

大型鋼筋混凝土水池與土工膜水池工期對比

返回列表 來源:土工膜土工布供應商 瀏覽: 發布日期:2019-08-31 09:18:46【
以某工程蓄水池為例,大型鋼筋混凝土水池,按照設計規范的要求通常不超過30m需設置伸縮縫。根據圖紙要求,綜合池長度90.55m、寬86m,假設污水池底板為鋼筋混凝土結構的話,至少需要被分割成12個分區和6道伸縮縫,由計算可知,墊層混凝土方量大約為898m3、底板混凝土總方量大約為2850m3、鋼筋大約為350t。
根據以上工程量以及工序的銜接與穿插,為了便于止水帶的安裝,被分割成12塊的底板需分區塊穿插施工。施工步驟應為:墊層混凝土澆筑和養護4d→第一分區6塊底板的鋼筋幫扎6d、伸縮縫鋼筋加強2d→止水帶的安裝2d→模板施工2d→砼的澆筑與養護5d;第二分區6塊底板的鋼筋幫扎5d、伸縮縫鋼筋加強2d→止水帶的安裝1d→模板施工2d→混凝土的澆筑與養護2d;養護14d后進行雙組分聚硫密封膠的灌注。
綜上所述,經過精心組織、合理的計劃安排,鋼筋混凝土底板的施工,總工期至少需要一個半月的時間。HDPE土工防滲膜的施工工序分兩次:一是鎖扣條的預埋,一是防滲膜的施工。鎖扣條的預埋施工是不影響工期的,它是穿插在鋼筋工程的進度之中的,鋼筋綁扎工序驗收完成,鎖扣條隨之綁扎完成,不占用主工期。

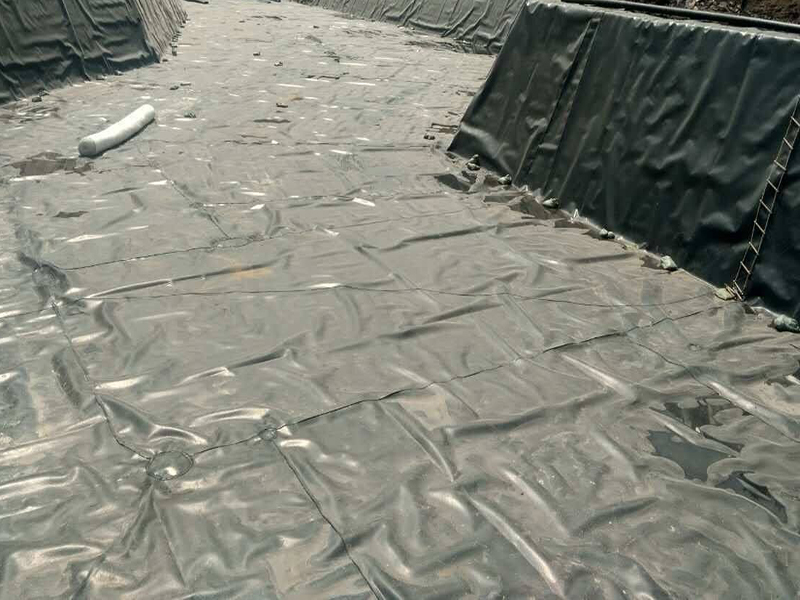

防滲膜施工兩大關鍵點,防滲膜卷材的鋪設和焊接;卷材鋪設需要吊車配合,8980m2的底板分4各分區施工,一個分區的施工連鋪設加焊接三天的時間就可以完成,四個分區也就12d的時間,加上修補與驗收的時間,15d的施工周期滿足了總工期的需要,工期節約至少30d。
大型鋼筋混凝土水池與土工膜水池工期對比

  • 首頁
  • 電話
  • QQ
  • 聯系
  • 嘉义市| 永胜县| 闽清县| 宁晋县| 阿拉善右旗| 黄龙县| 漳平市| 台州市| 新乡市| 行唐县| 岢岚县| 密山市| 廊坊市| 开平市| 和龙市| 泗阳县| 通海县| 定陶县| 麻阳| 玉山县| 莎车县| 江安县| 屏东市| 柞水县| 乌拉特中旗| 西青区| 驻马店市| 贵南县| 临漳县| 裕民县| 湘阴县| 惠州市| 博罗县| 永安市| 黑水县| 辉县市| 托克逊县| 新丰县| 芦溪县| 镇原县| 蕲春县|
